Linha de balanço: como aplicar em projetos de construção?

Julia

Um cronograma pode ser atualizado e, ainda assim, não mostrar com clareza se as equipes estão avançando no ritmo necessário. Em obras com pavimentos, blocos, casas ou trechos repetitivos, acompanhar apenas as datas de início e término costuma deixar uma dúvida importante: o fluxo de produção está realmente equilibrado?

A Linha de Balanço ajuda a responder essa pergunta ao mostrar onde cada equipe estará ao longo do tempo, permitindo identificar conflitos, esperas e desvios de ritmo.

Essa leitura é especialmente útil em edifícios residenciais, conjuntos habitacionais, condomínios horizontais, hotéis, hospitais, obras modulares e projetos lineares segmentados. O método não substitui toda a estrutura do cronograma, mas oferece uma visão mais direta sobre continuidade, ritmo e interferência entre equipes.

Ao longo deste guia, você vai entender o que é a Linha de Balanço, quando a metodologia faz sentido, como montar o gráfico e como conectar o planejamento ao acompanhamento da execução para tomar decisões antes que os desvios se transformem em atraso e perda de margem.

O que é a Linha de Balanço (LOB)?

A Linha de Balanço, também chamada de LOB, sigla de Line of Balance, é uma técnica de planejamento e controle voltada à organização de atividades que se repetem em diferentes unidades de produção. Essas unidades podem ser pavimentos, casas, apartamentos, blocos, módulos, trechos de uma rodovia ou qualquer divisão espacial relevante para a execução.

Em um cronograma convencional, o gestor visualiza atividades, datas, durações e dependências. Na LOB, ele também acompanha a movimentação das equipes pelo empreendimento.

Essa combinação entre tempo e localização permite observar se as frentes mantêm uma cadência contínua ou se estão se aproximando de uma forma que pode gerar conflito, espera ou sobreposição de serviços.

Por esse motivo, a metodologia é conhecida pela capacidade de tornar o fluxo de trabalho mais transparente. O gráfico não elimina a necessidade de analisar recursos, custos, restrições e riscos, mas facilita a compreensão de como essas decisões se refletem na produção.

Definição prática

De forma simples, a Linha de Balanço é um gráfico que relaciona o tempo às unidades de produção. Quando o eixo horizontal representa os dias ou semanas e o eixo vertical representa pavimentos, casas ou trechos, cada linha inclinada mostra a passagem de uma atividade por essas unidades.

Em uma torre residencial, por exemplo, uma linha pode representar a equipe de alvenaria, outra as instalações e outra o revestimento. A inclinação indica o ritmo de avanço: quanto maior a quantidade de unidades concluídas no mesmo intervalo, maior é a taxa de produção.

O ponto de atenção aparece quando atividades dependentes se aproximam além do intervalo planejado ou se cruzam, sinalizando que duas equipes podem disputar o mesmo local ou inverter uma sequência técnica necessária.

A leitura visual permite que o gestor perceba rapidamente se o fluxo está sincronizado. A equipe passa a discutir ritmo, distância entre frentes, tamanho de lote e capacidade de produção.

Conceitos-chave da LOB

A interpretação fica mais simples quando quatro elementos são definidos com precisão. Eles formam a base do gráfico e precisam refletir a realidade da obra:

  • Atividades: são os serviços repetitivos acompanhados no planejamento, como estrutura, alvenaria, instalações, revestimento e pintura;
  • Unidades de produção: representam os locais onde o trabalho se repete, como pavimentos, apartamentos, casas, blocos ou trechos;
  • Duração e ritmo: mostram quanto tempo a equipe leva em cada unidade e com que velocidade avança pelo empreendimento;
  • Dependências e folgas: definem a ordem técnica entre os serviços e o intervalo necessário para que uma frente não interfira na outra.

O equilíbrio entre esses elementos cria um plano mais estável. Se o ritmo de uma equipe for incompatível com o das atividades anteriores ou posteriores, o gráfico evidencia o problema e abre espaço para ajustar recursos, sequência ou tamanho dos lotes antes do início do serviço.

Diferença entre LOB e Gantt

O gráfico de Gantt e a Linha de Balanço não disputam a mesma função. O Gantt oferece uma visão ampla das atividades, datas, marcos, durações e relações de precedência. É muito útil para comunicar o cronograma geral e organizar entregas que não necessariamente se repetem.

A LOB aprofunda a análise quando o local de execução e a continuidade das equipes são decisivos. Em uma torre com vinte pavimentos, o Gantt pode indicar o período total destinado ao revestimento. A Linha de Balanço mostra em qual pavimento a equipe deverá estar em cada semana, qual distância mantém da alvenaria e em que momento uma diferença de produtividade pode causar interferência.

Na gestão da obra, a abordagem mais consistente costuma combinar as duas leituras. O Gantt organiza a visão global e os marcos; a LOB ajuda a desenhar e controlar o fluxo das atividades repetitivas.

Quando usar a Linha de Balanço?

Nem toda obra precisa ser planejada por Linha de Balanço. A técnica gera mais valor quando existe uma sequência de serviços que se repete por diferentes unidades e quando a continuidade das equipes influencia diretamente o prazo.

Antes de adotar o método, vale observar se o empreendimento apresenta lotes comparáveis, equipes que se deslocam de uma unidade para outra e dados suficientes para estimar durações e ritmos. Quando essas condições existem, a LOB ajuda a transformar um cronograma de datas em um plano de produção.

Em projetos muito singulares, com poucas repetições e grande quantidade de atividades únicas, a modelagem pode exigir esforço maior do que o benefício obtido. Mesmo nesses casos, pesquisas mostram que a lógica pode ser adaptada a áreas comuns ou setores menos repetitivos, desde que a divisão espacial e os critérios de controle sejam construídos com cuidado.

Cenários ideais (repetição de unidades)

A aplicação mais direta ocorre em empreendimentos nos quais as mesmas equipes repetem processos semelhantes em unidades sucessivas. Quanto mais previsível for essa repetição, mais fácil será comparar ritmos, estabelecer folgas e identificar desvios.

  • Edifícios residenciais: serviços como alvenaria, instalações e acabamento avançam pavimento a pavimento;
  • Conjuntos habitacionais e condomínios horizontais: casas ou blocos seguem tipologias e sequências construtivas semelhantes;
  • Hotéis e hospitais: quartos, suítes e setores padronizados permitem organizar frentes repetitivas;
  • Obras industriais modulares: módulos ou áreas produtivas podem ser planejados em séries com ritmos definidos;
  • Infraestrutura linear segmentada: trechos de rodovias, redes e outros projetos lineares podem funcionar como unidades de produção.

Nesses contextos, o gestor consegue acompanhar se a cadência planejada está sendo sustentada e se a diferença de ritmo entre as equipes tende a criar espera, excesso de serviço em andamento ou conflito de ocupação.

Obras com variação de lotes

A existência de variações não impede o uso da Linha de Balanço. Empreendimentos reais raramente possuem unidades idênticas do início ao fim: torres podem ter quantidades diferentes de apartamentos, pavimentos técnicos alteram a produtividade e casas de tipologias distintas exigem volumes de trabalho variados.

Nessas situações, o planejamento precisa reconhecer as diferenças em vez de escondê-las em uma média única. A equipe pode separar séries por torre, tipologia ou setor, trabalhar com ritmos específicos e criar marcos de transição entre lotes. Uma área comum também pode ser tratada como um fluxo próprio, apoiado por ferramentas complementares quando a repetição for menor.

O resultado será um gráfico mais complexo, porém mais útil. A LOB continua permitindo visualizar a movimentação das equipes e avaliar como a mudança de um lote afeta as atividades seguintes, desde que durações, quantitativos e restrições sejam ajustados a cada grupo.

Benefícios, limitações e riscos

A principal contribuição da Linha de Balanço é tornar visível o comportamento da produção. Ao enxergar as equipes em função do tempo e do local, o gestor deixa de analisar apenas se uma atividade começou ou terminou e passa a entender como o trabalho flui entre as unidades.

Essa transparência pode melhorar a qualidade do planejamento, mas não torna a metodologia infalível. O gráfico será tão confiável quanto os dados, as premissas e a disciplina de atualização que o sustentam. Por isso, benefícios e limitações precisam ser avaliados em conjunto.

Principais benefícios da Linha de Balanço

O primeiro ganho é a capacidade de antecipar interferências. Quando uma equipe avança mais rápido do que a frente que deveria liberar o local, as linhas começam a se aproximar. O gestor pode perceber essa tendência antes que duas equipes cheguem ao mesmo pavimento ou antes que uma atividade fique sem área disponível para trabalhar.

A metodologia também ajuda a discutir produtividade de forma mais concreta. Em vez de tratar cada prazo de maneira isolada, a equipe compara taxas de produção, tamanho de lotes, quantidade de frentes e intervalos de segurança. Isso favorece a continuidade dos recursos e reduz períodos de mobilização, espera e retomada.

Outro benefício está no acompanhamento do planejado em relação ao realizado. Ao inserir o avanço efetivo no mesmo gráfico, torna-se possível observar a mudança de inclinação e projetar o efeito do desvio sobre as unidades seguintes. Essa leitura apoia ações corretivas mais precoces e aproxima o controle de prazo da realidade do canteiro.

A ênfase em fluxo, redução de esperas, transparência e estabilidade também aproxima a LOB dos princípios utilizados no Lean Construction. A técnica não implementa uma filosofia lean sozinha, mas oferece uma base visual importante para discutir desperdícios, trabalho em andamento e sincronização entre equipes.

Limitações da metodologia

A Linha de Balanço perde parte da simplicidade quando o empreendimento tem pouca repetição, muitos serviços exclusivos ou grandes diferenças entre unidades. Nessas obras, será necessário segmentar melhor o projeto ou combinar a LOB com outras ferramentas de planejamento.

A metodologia também depende de dados confiáveis. Durações baseadas apenas em estimativas genéricas, quantitativos incompletos ou produtividades que não consideram a composição real das equipes podem produzir um gráfico visualmente organizado, mas distante da capacidade de execução.

Outra limitação é a necessidade de atualização. Mudanças de escopo, restrições de acesso, atrasos de materiais e variações de produtividade alteram o fluxo. Se o planejamento não for revisto, a LOB se transforma em um retrato antigo e deixa de orientar decisões.

Riscos mais comuns na aplicação da LOB

O erro mais frequente é tratar a Linha de Balanço como um desenho produzido apenas para a etapa inicial. O valor da metodologia aparece no controle contínuo, quando o realizado é comparado ao plano e as tendências são discutidas com quem executa o serviço.

Também é arriscado forçar todas as equipes a um ritmo uniforme sem avaliar produtividade, quantidade de trabalhadores, aprendizado, logística e restrições técnicas. O objetivo não é fazer as linhas parecerem paralelas a qualquer custo, mas encontrar uma combinação viável que mantenha o fluxo e respeite a capacidade real de cada frente.

A LOB não deve ficar isolada do orçamento, das compras, do acompanhamento físico e do fluxo de caixa. Alterar a sequência ou reforçar uma equipe produz consequências financeiras e operacionais. Uma decisão de prazo só é sustentável quando seus efeitos sobre recursos e custos também são conhecidos.

Como funciona a Linha de Balanço na prática?

A construção do gráfico começa antes da ferramenta. O gestor precisa definir o que será acompanhado, como a obra será dividida, quais relações técnicas devem ser preservadas e qual produtividade é plausível para cada equipe.

A partir dessa base, as atividades são posicionadas no tempo e nas unidades de produção. O planejamento inicial serve para testar o fluxo: onde há intervalo excessivo, onde as frentes se aproximam, quais recursos ficam ociosos e que alteração de sequência pode reduzir riscos.

Etapas para montar a LOB

O primeiro passo é selecionar as atividades repetitivas que realmente influenciam o fluxo. Em seguida, a obra deve ser dividida em unidades controláveis e comparáveis, como pavimentos, apartamentos, casas ou trechos. A equipe então organiza as dependências técnicas e levanta a duração esperada de cada serviço por unidade.

Com as taxas de produção definidas, as linhas são desenhadas no gráfico e os intervalos entre atividades são verificados. É nesse momento que o planejamento pode ser ajustado por meio da alteração de equipes, lotes, sequência, datas de início ou folgas. O objetivo é construir um fluxo executável, e não apenas reduzir a duração no papel.

Depois do início da obra, o avanço real deve ser registrado periodicamente. A comparação entre as linhas planejadas e realizadas mostra se a produtividade está sendo mantida e quais atividades exigem replanejamento. Essa rotina transforma a LOB em instrumento de controle, e não em arquivo de apresentação.

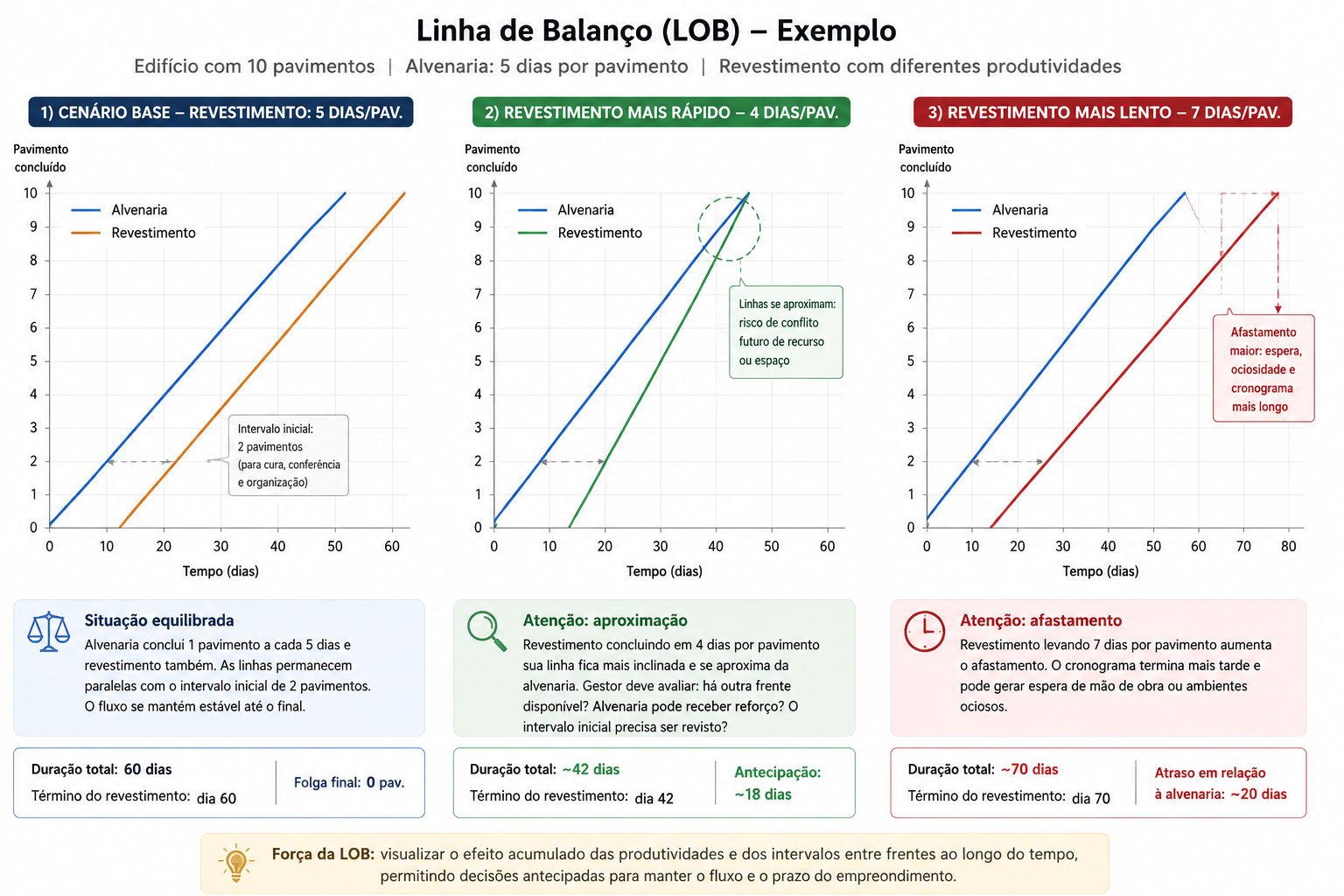

Exemplo rápido de gráfico

Imagine um edifício de dez pavimentos no qual a equipe de alvenaria conclui um andar a cada cinco dias. O revestimento começa depois que a alvenaria libera duas unidades de distância, mantendo um intervalo para cura, conferência e organização da frente seguinte.

No gráfico, as duas atividades aparecem como linhas inclinadas. Se o revestimento passar a concluir um pavimento em quatro dias, sua linha ficará mais inclinada e começará a se aproximar da alvenaria. Isso não significa que a equipe deva ser desacelerada automaticamente: o gestor pode avaliar se existe outra frente disponível, se a alvenaria pode receber reforço ou se o intervalo inicial precisa ser revisto.

Se, ao contrário, o revestimento levar sete dias por pavimento, o afastamento aumentará. O cronograma pode terminar mais tarde e parte da mão de obra ou dos ambientes ficará à espera. A força da LOB está em mostrar esse efeito acumulado antes que ele apareça apenas na data final.

Ferramentas e formatos para Linha de Balanço

A metodologia pode ser aplicada com diferentes níveis de tecnologia. A escolha depende da complexidade da obra, da frequência de atualização e da necessidade de conectar o planejamento a outros controles.

Uma ferramenta simples pode ser suficiente para estudar o fluxo de um empreendimento pequeno. À medida que aumentam o número de torres, equipes, restrições e alterações, cresce também a importância de centralizar informações e reduzir lançamentos paralelos.

Planilha Excel

Planilhas são uma porta de entrada acessível para a Linha de Balanço. Elas permitem estruturar atividades, unidades, datas e ritmos, além de testar cenários sem exigir uma implantação tecnológica complexa. Estudos de aplicação da LOB em obras brasileiras já utilizaram o Excel com boa compreensão por parte das equipes envolvidas.

A limitação aparece na manutenção. Quando várias pessoas atualizam arquivos diferentes, o risco de versões conflitantes, fórmulas quebradas e dados desatualizados aumenta. A consolidação entre cronograma, medição, custos e relatórios também tende a exigir trabalho manual.

Por isso, a planilha funciona bem para aprender a lógica, construir o gráfico ou conduzir estudos específicos. Para controlar a obra continuamente, é importante definir responsáveis, frequência de atualização e uma fonte única para os dados que alimentam a análise.

Software de gestão de obras

Um software de gestão não substitui o raciocínio necessário para construir a LOB, mas pode oferecer a base de informações que mantém o planejamento conectado à execução. Cronograma físico-financeiro, medições, RDO, orçamento, previsto x realizado e acompanhamento de custos ajudam a verificar se o ritmo planejado é compatível com o que acontece no canteiro.

A principal vantagem está na integração. Em vez de atualizar separadamente planilhas de prazo, custos e avanço, a construtora passa a trabalhar com dados centralizados e históricos mais consistentes. O gestor consegue analisar o impacto de um atraso com mais contexto e registrar as medidas adotadas.

Ao escolher a ferramenta, vale verificar quais recursos são realmente oferecidos. Nem todo sistema possui um gráfico nativo de Linha de Balanço. Em alguns casos, a LOB continuará sendo construída em uma planilha ou solução especializada, enquanto o ERP concentra as informações operacionais e financeiras que sustentam o controle.

Aplicação prática da LOB no Obra Prima

O Obra Prima não é um gerador específico de gráficos de Linha de Balanço. Sua função mais estratégica está em centralizar cronograma, orçamento, medição física, RDO, previsto x realizado, custos e outros registros que ajudam o gestor a manter a LOB aderente à execução.

A representação do fluxo pode ser elaborada em uma planilha ou ferramenta específica. No Obra Prima, a equipe organiza os dados da obra que permitem acompanhar o que foi planejado, o que foi executado e quais desvios exigem uma resposta.

Integração entre planejamento, orçamento e execução

Prazo e custo não avançam em trilhas independentes. Uma equipe que permanece mais tempo em determinado pavimento altera horas trabalhadas, mobilização, consumo de recursos e desembolsos. Da mesma forma, a falta de material pode reduzir a inclinação real de uma atividade e comprometer todas as frentes posteriores.

O Obra Prima permite trabalhar com planejamento físico e econômico, medição física, apropriação de gastos e comparação entre previsto e realizado. Essas informações ajudam a avaliar se o fluxo desenhado na LOB está produzindo os resultados esperados e se uma ação corretiva cabe no orçamento da obra.

Colaboração entre setores

A Linha de Balanço se torna mais útil quando deixa de pertencer apenas ao planejador. Engenharia, produção, suprimentos e financeiro precisam compreender quais frentes serão liberadas, quais recursos estarão disponíveis e como uma mudança afeta a sequência do empreendimento.

Ao centralizar cronogramas, registros de campo, documentos e medições, o Obra Prima reduz a dependência de versões espalhadas em mensagens e arquivos locais. A plataforma não elimina a necessidade de reuniões e decisões, mas oferece uma referência comum para que escritório e canteiro discutam o mesmo cenário.

Agilidade no replanejamento e análise de cenários

Replanejar com rapidez depende primeiro de perceber o desvio. Quando a medição física e o previsto x realizado são atualizados, o gestor consegue identificar quais atividades estão atrasadas e levar esses dados para a revisão da Linha de Balanço.

A simulação de alternativas pode ser feita na própria ferramenta em que a LOB foi construída. Os dados centralizados no Obra Prima ajudam a testar essas alternativas com premissas mais realistas, considerando avanço, custos, compras e registros do canteiro antes de alterar recursos ou sequência.

Economia de tempo na gestão da obra

Boa parte do esforço de controle é consumida pela coleta e consolidação das informações. Quando o profissional precisa buscar dados em planilhas diferentes, conferir mensagens e reconstruir o histórico da obra, sobra menos tempo para analisar causas e decidir.

A centralização oferecida pelo Obra Prima reduz esse trabalho repetitivo. RDO, medições, cronograma e custos passam a formar uma base organizada, que pode alimentar a reunião de produção e a atualização da LOB com mais rapidez e rastreabilidade.

Planejamento estruturado e previsível

Previsibilidade não significa que a obra seguirá o plano sem mudanças. Significa que a empresa possui informações e rotinas capazes de reconhecer uma tendência, avaliar consequências e agir antes que o impacto se espalhe.

A LOB oferece a leitura do fluxo. O Obra Prima apoia o controle das informações físicas, econômicas e operacionais. Juntos, esses recursos ajudam a substituir decisões baseadas apenas em percepção por análises fundamentadas no que foi previsto e no que já aconteceu.

Alinhamento entre planejamento e execução

Um cronograma perde valor quando deixa de representar o canteiro. Para evitar essa distância, a empresa precisa definir quem registra o avanço, com que frequência os dados são revisados e como as decisões de replanejamento serão comunicadas.

Com medições físicas, RDO e acompanhamento do previsto x realizado, o Obra Prima ajuda a manter essa rotina. A Linha de Balanço pode então ser atualizada a partir de evidências da execução, preservando sua função de orientar o trabalho futuro.

Boas práticas, dicas e erros comuns

A qualidade do resultado não depende apenas da técnica utilizada para desenhar o gráfico. Ela nasce da forma como a empresa define lotes, estima produtividade, envolve as equipes e transforma o planejamento em rotina de gestão.

As práticas a seguir ajudam a evitar que a Linha de Balanço se torne um modelo bonito, porém desconectado da produção.

Visão holística e fluxo contínuo

Cada atividade precisa ser analisada como parte de um sistema. Acelerar uma frente isoladamente pode criar excesso de serviço em andamento, ocupar áreas antes do momento certo ou pressionar a equipe seguinte. Da mesma forma, reduzir recursos em um serviço aparentemente não crítico pode interromper o fluxo de toda a sequência.

A discussão deve considerar o ritmo conjunto, as folgas necessárias e a capacidade de manter as equipes produtivas sem acumular frentes abertas. Esse olhar sistêmico é mais importante do que otimizar a duração de uma atividade individual.

Defina o menor tamanho de lote viável

Lotes menores costumam aumentar a visibilidade dos desvios e liberar áreas mais cedo para a equipe seguinte. Em vez de esperar a conclusão de vários pavimentos para iniciar outro serviço, a obra pode trabalhar com unidades menores e criar um fluxo mais frequente.

Isso não significa dividir a produção indefinidamente. Um lote muito pequeno pode aumentar mobilizações, transferências e esforço de coordenação. O objetivo é encontrar o menor tamanho viável para a realidade da obra, equilibrando continuidade, logística, controle e produtividade.

Integre a LOB a tecnologias com propósito definido

Digitalizar o gráfico sem melhorar o fluxo de informação não resolve o problema. Antes de escolher a ferramenta, a construtora precisa definir quais decisões deseja apoiar: comparar ritmos, controlar avanço, antecipar conflitos, avaliar custos ou organizar o replanejamento.

A partir desse objetivo, a LOB pode ser conectada ao cronograma, às medições, ao RDO e ao previsto x realizado. A tecnologia passa a reduzir retrabalho e aumentar a confiabilidade dos dados, em vez de apenas reproduzir controles antigos em uma nova tela.

Envolva todas as partes interessadas

O plano precisa ser compreendido por quem executa. Engenheiros, mestres, encarregados e responsáveis pelas equipes podem identificar restrições que não aparecem na primeira versão, como dificuldade de acesso, sequência inadequada, necessidade de cura ou falta de espaço para armazenar materiais.

Reuniões curtas de produção, com a LOB atualizada e dados do canteiro, ajudam a transformar o gráfico em uma linguagem comum. O envolvimento das equipes também aumenta a qualidade das estimativas e o compromisso com os ritmos definidos.

Cuide da saúde financeira do projeto

Alterar o ritmo da produção tem efeito financeiro. Reforçar uma equipe pode reduzir prazo, mas aumentar o desembolso em determinado período. Manter frentes abertas por mais tempo pode elevar custos indiretos, aluguel de equipamentos e permanência de subcontratados.

Por isso, cada cenário deve ser confrontado com o orçamento e o fluxo de caixa. A melhor solução não é necessariamente a mais rápida; é aquela que equilibra prazo, custo, disponibilidade de recursos e risco para o empreendimento.

Conecte a LOB à abordagem situacional

Não existe uma configuração universal de Linha de Balanço. A divisão de lotes, os intervalos entre equipes e o ritmo esperado variam conforme tipologia, método construtivo, logística, contratação e experiência da mão de obra.

Modelos de obras anteriores podem servir como referência, mas precisam ser recalibrados. A metodologia ganha valor quando representa as restrições do empreendimento atual e permanece aberta a ajustes baseados em dados reais.

Cenários práticos de aplicação

Os exemplos a seguir são ilustrativos. Eles mostram como a leitura do fluxo pode apoiar decisões em situações comuns, sem representar resultados garantidos para qualquer empreendimento.

Exemplo 1: edifício residencial com múltiplos pavimentos

Em uma torre com vinte pavimentos-tipo, alvenaria, instalações, revestimento e pintura precisam avançar em sequência. O cronograma geral mostra quando cada serviço deve acontecer, mas a LOB revela a distância entre as equipes em cada andar.

Durante o acompanhamento, a linha realizada das instalações perde inclinação, indicando produtividade menor que a prevista. A projeção mostra que o revestimento alcançará essa frente em poucas semanas. Com essa informação, o gestor pode investigar a causa, reorganizar recursos, rever o lote ou alterar a sequência antes de haver paralisação.

Exemplo 2: condomínio horizontal com unidades repetitivas

Em um condomínio com cem casas padronizadas, as equipes repetem fundação, estrutura, alvenaria, cobertura, instalações e acabamento. A Linha de Balanço permite organizar grupos de unidades e observar se cada serviço libera frentes na frequência necessária.

Se a cobertura avança mais lentamente, o gráfico evidencia o acúmulo de casas aguardando liberação e o risco de o acabamento ficar sem área disponível. A construtora pode ajustar a distribuição das equipes ou modificar o tamanho dos lotes para recuperar estabilidade.

Exemplo 3: replanejamento após alteração de escopo

Uma mudança de projeto exige refazer parte das instalações em unidades que já estavam programadas para receber revestimento. Sem uma visão espacial do cronograma, o impacto tende a aparecer como uma sucessão de datas alteradas.

Na LOB, o gestor consegue identificar quais frentes serão interrompidas, em que unidades ocorrerá a interferência e como a mudança se propaga. A análise permite comparar alternativas de sequência e escolher a que reduz o impacto sobre prazo, recursos e custo.

Checklist de implementação da Linha de Balanço

A implementação pode começar por um conjunto limitado de serviços e evoluir conforme a equipe ganha experiência. O importante é trabalhar com dados consistentes, responsáveis definidos e uma rotina de controle.

Os passos abaixo organizam o processo sem transformar a metodologia em uma implantação excessivamente complexa.

1. Defina o escopo e as etapas da obra

Selecione os serviços repetitivos que mais influenciam o fluxo e organize sua sequência técnica. Não é necessário inserir todas as atividades no primeiro modelo, priorize as que determinam liberação de frentes e continuidade das equipes.

2. Estruture as frentes de trabalho

Divida o empreendimento em unidades de produção claras, como pavimentos, apartamentos, casas, blocos ou trechos. Quando houver tipologias diferentes, agrupe unidades comparáveis ou crie séries independentes.

3. Estime a duração e o ritmo das atividades

Utilize quantitativos, composição de equipes, histórico de obras e medições para definir a duração por unidade. Registre as premissas para que possam ser revisadas quando a produtividade real for conhecida.

4. Organize a sequência das equipes

Estabeleça as dependências e os intervalos necessários entre serviços. Verifique se a combinação de ritmos mantém áreas disponíveis e evita que equipes logicamente dependentes ocupem o mesmo local.

5. Configure o planejamento no Obra Prima

Registre o cronograma físico-financeiro e organize os controles de orçamento, medição e previsto x realizado. A LOB pode permanecer em uma planilha ou ferramenta específica, enquanto o Obra Prima centraliza os dados usados para acompanhar sua aderência à execução.

6. Monitore o avanço da obra

Defina uma frequência de atualização e compare o realizado com o planejado. RDO, medições e registros de campo ajudam a identificar alterações de ritmo e a investigar as causas dos desvios.

7. Atualize o planejamento sempre que necessário

Recalcule o fluxo quando houver mudanças relevantes de escopo, produtividade, recursos ou suprimentos. Replanejar não significa abandonar a meta, mas preservar uma referência útil para as decisões futuras.

8. Analise indicadores e promova melhorias contínuas

Avalie produtividade, estabilidade do fluxo, cumprimento de prazos, tempo de espera e efeito financeiro das decisões. Use o aprendizado para melhorar as premissas da obra atual e os planejamentos dos próximos empreendimentos.

Perguntas frequentes sobre Linha de Balanço

A metodologia costuma gerar dúvidas entre profissionais acostumados a acompanhar apenas cronogramas de barras. As respostas abaixo retomam os pontos essenciais para decidir quando e como utilizá-la.

O que é a Linha de Balanço no planejamento de obras?

É uma técnica de planejamento e controle que relaciona tempo e unidades de produção para mostrar como as atividades repetitivas avançam pelo empreendimento. O gráfico ajuda a visualizar ritmos, sequência, folgas e possíveis interferências entre equipes.

O que é um cronograma em Linha de Balanço?

É a representação gráfica das atividades ao longo de pavimentos, blocos, casas, módulos ou trechos. Cada linha indica onde uma frente deverá estar em determinado período e permite comparar o ritmo planejado com o avanço realizado.

Qual a diferença entre Linha de Balanço e Gantt?

O Gantt organiza atividades, datas, marcos e dependências em uma visão geral. A Linha de Balanço destaca o fluxo espacial e a continuidade das equipes em atividades repetitivas. As duas ferramentas podem ser usadas de forma complementar.

Linha de balanço: aplique em sua obra com o Obra Prima

A Linha de Balanço muda a forma de interpretar o cronograma. Em vez de perguntar apenas quando cada serviço começa e termina, o gestor passa a observar como as equipes avançam, quais frentes serão liberadas e onde a diferença de produtividade pode comprometer a sequência da obra.

Essa visão ajuda a antecipar interferências, equilibrar recursos e discutir alternativas antes que o atraso apareça apenas na data final. Para manter esse planejamento útil, porém, é necessário comparar continuamente o plano com os registros do canteiro e compreender os efeitos de cada decisão sobre custo e prazo.

O Obra Prima apoia essa integração ao reunir cronograma físico-financeiro, orçamento, medição física, RDO, previsto x realizado e acompanhamento de custos em uma única plataforma. A LOB pode ser construída na ferramenta mais adequada à realidade da empresa, enquanto o sistema centraliza as informações que permitem verificar se o fluxo planejado está sendo cumprido.

Experimente o Obra Prima e descubra como transformar dados da execução em decisões mais rápidas e manter planejamento, orçamento e canteiro trabalhando na mesma direção.
